スタッフブログ
🏡 外壁塗装工事の流れと期間の目安をやさしく解説!
2025.11.14
スタッフブログ
ブログをご覧いただきありがとうございます。
有限会社 沼田塗装店です。
逗子市・葉山町・鎌倉市・横須賀市・金沢区の屋根・外壁塗り替え
雨漏り 防水工事など、弊社にお任せください。
外装劣化診断や、お見積りは無料で行います。
お気軽にお問い合わせください。
~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~
「外壁塗装ってどんな流れで進むの?」「どのくらいの日数がかかるの?」
初めての塗装工事では、こうした疑問を持つ方が多いですよね。
この記事では、一般的な一戸建ての塗装工事の流れと期間の目安を、わかりやすく紹介します。
① ご近所へのあいさつ(工事前)
工事の前に、まず行われるのが近隣へのあいさつです。
塗装中は足場の設置音や高圧洗浄の水しぶき、塗料のにおいなどが発生するため、事前に一言伝えておくと安心です。
弊社有限会社 沼田塗装店では、担当者が代わりに洗剤やタオル等の手土産と共にあいさつ回りをしてくれるので心配はいりません。

② 足場の設置(1日)
塗装工事の最初の工程は「足場の組み立て」です。
職人さんが安全に作業できるように、家のまわりにしっかりと足場を設置します。
このとき、一緒に**飛散防止ネット(メッシュシート)**を張って、塗料やホコリが周囲に飛ばないようにします。
💡【ポイント】
足場設置は1日で完了しますが、金属音が出るため、この日にあいさつをしておくと印象が良いですよ。
③ 高圧洗浄(1日)
次に行うのが外壁や屋根の高圧洗浄です。
長年の汚れ・ホコリ・カビなどをしっかり落とすことで、塗料の密着が良くなります。
洗浄後は表面が濡れているため、乾燥時間として1日程度あけることが多いです。
④ 下地処理(1〜2日)
外壁にヒビ割れやサビがある場合は、この段階で補修します。
ヒビは「コーキング材」で埋め、金属部分は「ケレン(サビ落とし)」をしてから錆止めを塗ります。
このひと手間が塗装の仕上がりと耐久性を大きく左右します。
⑤ 下塗り → 中塗り → 上塗り(3〜4日)
ここが塗装工事のメイン部分です。
塗装は、いきなり色を塗るわけではなく、必ず3回塗りが基本。
- 下塗り:接着剤のような役割で、塗料をしっかり密着させる。
- 中塗り:色と厚みを出す。
- 上塗り:最終仕上げ。ツヤや耐久性を高める。
各工程の間には**乾燥時間(数時間〜1日)**が必要なので、天候によっては少し日数が伸びることもあります。
⑥ 最終チェック・足場解体(1〜2日)
すべての塗装が終わったら、職人さんと担当者が仕上がりの確認をします。
色ムラや塗り残しがないか、お客様と一緒に点検して完了です。
その後、足場を解体し、周囲を清掃して工事終了となります。
⏰ 工期の目安まとめ
| 工程 | 日数の目安 |
|---|---|
| ご近所あいさつ | 半日 |
| 足場設置 | 1日 |
| 高圧洗浄+乾燥 | 2日 |
| 下地処理 | 1〜2日 |
| 下塗り〜上塗り | 3〜4日 |
| チェック・足場解体 | 1〜2日 |
| 合計 | 約7〜10日間(天候次第) |
💡雨や強風の日は作業ができないため、天候によっては1〜2日延びることもあります。
春や秋など、晴れの日が続く季節に工事を計画するとスムーズです。

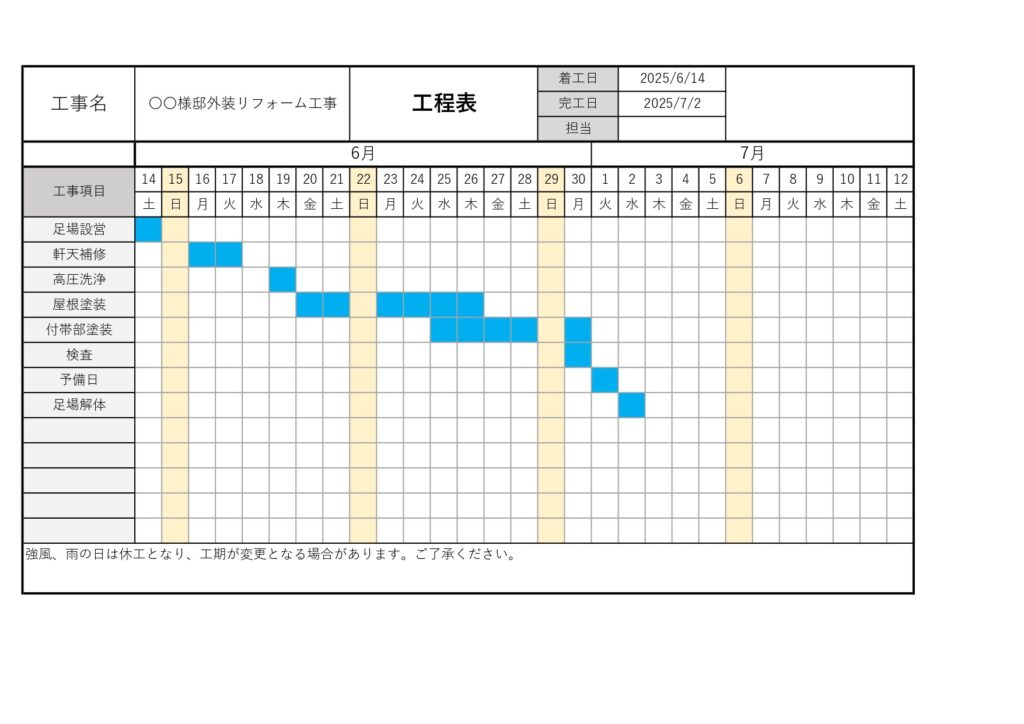

_page-0001-1024x724.jpg)
🌈 まとめ:流れを知っておくと安心!
外壁塗装は、決して大げさな工事ではありません。
1〜2週間ほどで完了し、しっかり手順を踏めば10年近く家を守ってくれる大切なメンテナンスです。
工事の流れを知っておくだけで、
「今どの作業をしているのか」「あと何日くらいで終わるのか」
がわかり、安心して工事を任せられます。
これから塗装を検討している方は、ぜひこの記事を参考に、信頼できる業者さんと納得のいく塗装工事を進めてくださいね。

~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~
